家装施工是系统性工程,流程的科学性与细节的把控直接决定居住品质。本文结合2025年最新国标规范与行业实践,从流程分解、工期管理、验收标准、成本控制四大维度,为您梳理家装施工的全流程要点,助您高效避坑,打造安全、舒适、高颜值的理想居所。
一、家装施工全流程分解(附时间轴)
1. 前期准备阶段(7-15天)
需求梳理:明确家庭成员生活习惯、收纳需求与风格偏好,制定「生活事件清单」。
量房设计:专业团队现场测量,生成3D效果图与施工图,重点标注承重墙、管线布局。
预算规划:按**硬装50%、软装30%、电器20%**比例分配资金,预留10%应急金。
材料预购:提前30天预订瓷砖、地板、定制柜等主材,避免延误工期。
2. 主体拆改阶段(3-10天)
拆除规范:非承重墙可局部拆除,厨卫防水层需彻底铲除,严禁破坏承重结构。
新建墙体:轻钢龙骨隔墙需加隔音棉,新旧墙交接处挂钢丝网防开裂。
垃圾清运:拆除后需彻底清理现场,确保后续施工无障碍。
3. 隐蔽工程阶段(10-20天)
水电改造:强弱电间距≥30cm,交叉处用锡箔屏蔽;水管走顶需加保温棉。
验收要点:电路负载测试(2.5mm²线承载≤5000W),水管打压测试≥0.8MPa。
防水施工:卫生间墙面防水高度≥1.8m,闭水试验≥48小时,确保无渗漏。
4. 泥木工程阶段(15-30天)
瓷砖铺贴:墙砖需浸泡2小时,空鼓率≤5%,地漏区域坡度≥2%。
吊顶制作:轻钢龙骨间距≤40cm,转角处用L型整板防开裂,预留检修口。
定制柜安装:嵌入式家电需提前提供尺寸,柜体与墙面缝隙≤3mm。
5. 油工阶段(10-15天)
墙面处理:3遍腻子打磨平整,乳胶漆涂刷间隔≥4小时,验收平整度≤3mm。
环保标准:优先选用ENF级板材、低VOC乳胶漆,甲醛释放量≤0.025mg/m³。
6. 安装与收尾阶段(5-10天)
主材安装:地板、木门、灯具按顺序进场,避免交叉污染。
开荒保洁:清除施工粉尘,重点处理窗槽、踢脚线等死角。
智能调试:联动智能灯光、安防系统,优化使用体验。
二、工期管理与避坑指南

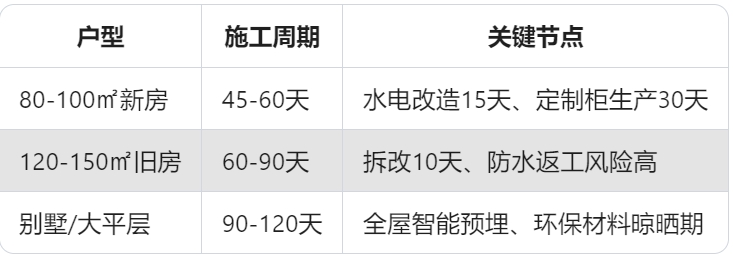

1. 科学工期规划
2. 常见施工陷阱与对策
增项陷阱:合同明确“无变更不增费”,水电按点位计价。
材料偷换:验收时核对电线(朝阳昆仑)、水管(伟星)防伪标识。
工艺缩水:吊顶需双层石膏板,防水需“墙刚地柔”组合。
三、验收标准与国标规范
1. 隐蔽工程验收
电路:绝缘电阻≥0.5MΩ,插座相位检测正常。
防水:闭水试验后水位下降≤2mm,楼下无渗漏。
隔音:轻钢龙骨隔墙加50mm隔音棉,实测隔音量≥45dB。

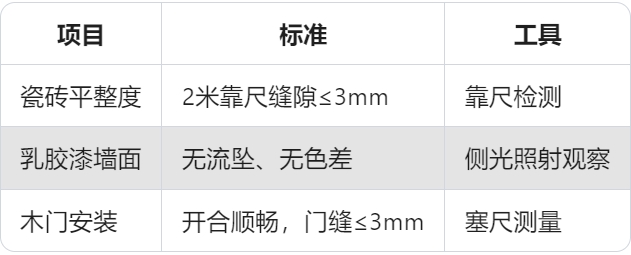

2. 表面工程验收
四、2025年家装施工趋势
智能化施工:BIM技术模拟管线布局,减少返工率。
环保升级:竹纤维墙板、植物基涂料使用率提升50%。
模块化设计:可拆卸吊顶、滑动隔断满足灵活改造。
结语
掌握科学的家装施工流程,既能规避90%的装修风险,又能节省30%的时间与成本。若需获取免费量房服务或个性化全案设计,欢迎联系我们的专业团队,提供从方案规划到施工验收的一站式服务,助您打造安全、舒适、高颜值的梦想之家!
